近日,广州东至花都天贵城际铁路工程项目(简称"广花城际铁路")凤凰南站至凤马盾构井区间左线隧道顺利贯通,标志着该区间盾构隧道实现双线贯通,为后续其他项目在灰岩地层施工积累了宝贵经验。

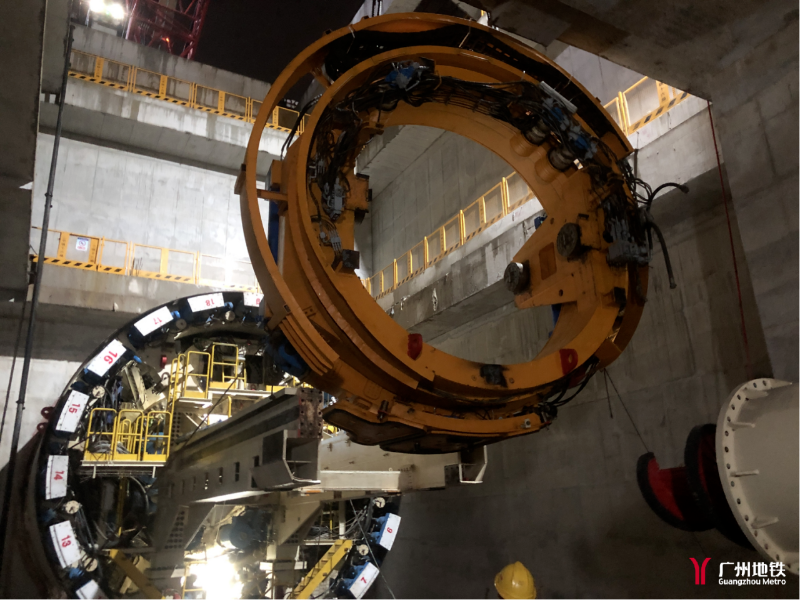

△盾构机刀盘吊装下井。图源:广州地铁
广花城际铁路全长39.6公里,其中灰岩地层26.5公里,溶洞见洞率达65%,整体施工风险高、可控难度大。
凤凰南路至凤马盾构井区间沿广州市花都区凤凰南路敷设,区间长约2.5公里,地质条件复杂,盾构机主要穿越全断面灰岩、岩溶强发育区、上软下硬地层,局部穿越地质破碎带,围岩自稳性差,施工风险较大。此外,隧道周边环境高度敏感,沿途需侧穿多栋建筑及多座高压电塔,对沉降控制要求严格。

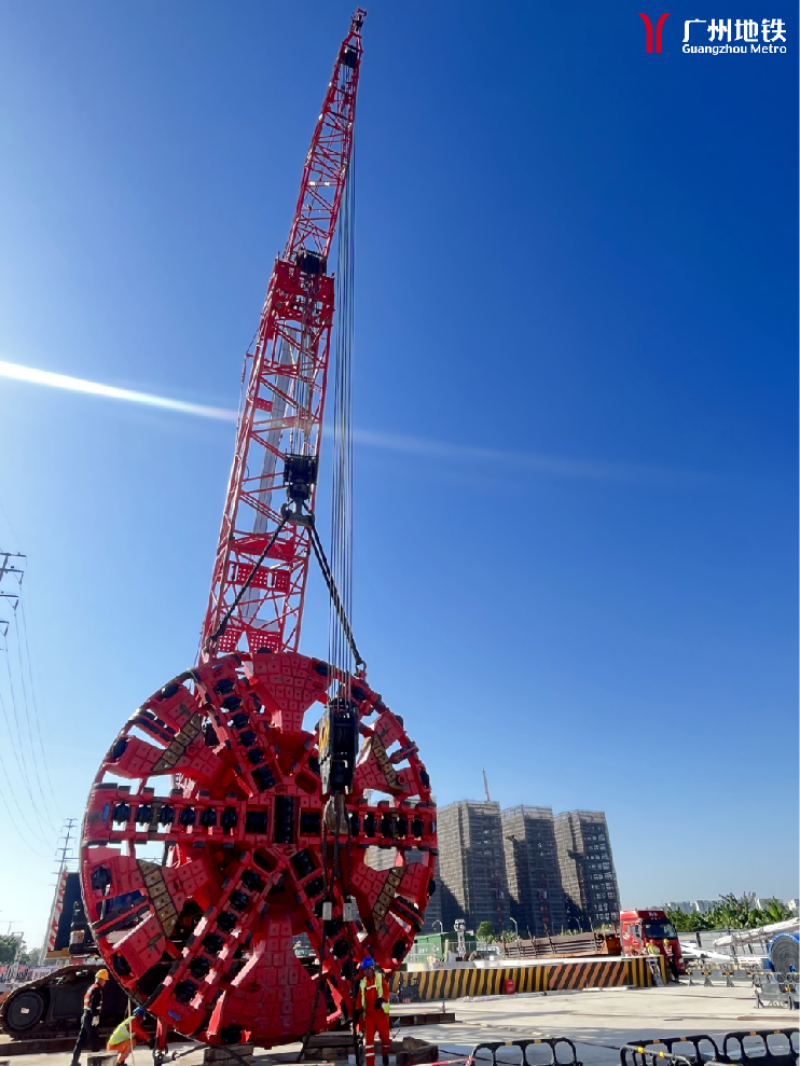

△盾构机刀盘吊装。图源:广州地铁
面对多重施工挑战,建设团队针对灰岩区盾构掘进,构建了严密管控体系。
盾构掘进前开展地质勘察与精细化评估,沿隧道中线高标准布设地质钻孔,结合双通道跨孔CT、地质雷达,以查明溶洞边界、充填状态、含水情况。
对发现的溶洞填充注浆,并采用复钻取芯+物探复测双重验证加固质量。对上软下硬地层则采用地面预加固+洞内超前注浆联合加固,从源头降低掘进风险。

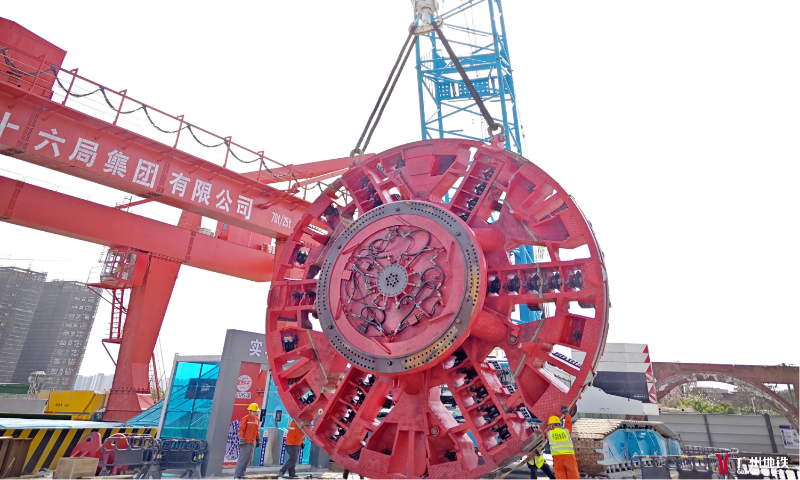

△盾构机拼装。图源:广州地铁
在灰岩区段施工中,建设者们为盾构机配备了楔形合金齿滚刀+刮刀复合刀具,兼顾了灰岩硬岩切削与软土剥离,以减少换刀频次,提升灰岩段掘进效率。此外,针对灰岩风险特性,在建筑物、河道、管线布设数百个监测点,实现数据实时反馈、风险智能预警,确保施工安全。
广花城际铁路起于广州地铁十八号线的广州东站,向北途经京溪路、白云东平、白云城市中心,连接方石、凤凰南路、马鞍山公园,止于花都花城街站,新建7座车站,设计速度160公里/小时。
截至目前,广花城际铁路土建工程累计完成63%。7座车站主体均已封顶;7个区间中,1个(白云城市中心至方石区间)已贯通,其余6个进行土建施工,共18台盾构机正在掘进;空港车辆段正在进行土建施工。(注:线路车站名称仅为工程暂定名称,标准站名应以批准公布为准。)
项目建成通车后,将与广州地铁十八号线贯通运行,届时广州市民的出行将更方便。
